Plan de Gestion des Risques : Modèle, Stratégies et Exemples Concrets

Dans mes 15 années d’expérience en gestion de projets qu’il s’agisse de déploiements IT, de chantiers télécom ou Energie  j’ai constaté qu’aucune partie n’est aussi déterminante que la gestion des risques. Sans un plan de management des risques solide, c’est comme présenter votre projet sans bouclier : la moindre alerte externe ou interne risque de le faire dériver — voire d’échouer complètement.

Un risque n’est pas seulement un obstacle : c’est un événement incertain avec un impact potentiel sur le budget, les délais ou la qualité. Le plan de management des risques projet formalise la manière dont vous allez identifier, évaluer, prioriser et traiter ces risques, tout en prévoyant des mécanismes de surveillance et de reporting.

Cet article vous propose :

  1. Une définition claire de la gestion des risques projet
  2. Les composants essentiels d’un plan de risques efficace
  3. Un modèle de template prêt à l’emploi
  4. Des bonnes pratiques pour maintenir un registre de risques vivant
  5. Les pièges courants à éviter pour ne pas exposer votre projet à la dérive

En appliquant une approche proactive, vous transformerez le volet risques de votre projet en un atout de gouvernance, capable de sécuriser vos objectifs stratégiques et de garantir la réussite de vos initiatives.

Qu’est-ce que la gestion des risques projet ?

La gestion des risques projet est un processus structuré visant à anticiper et à maîtriser les événements susceptibles d’influencer négativement ou positivement les résultats de votre projet. Dans ce contexte :

  • Un risque négatif (menace) est un événement incertain qui, s’il se réalise, impactera le budget, le planning, la qualité ou la satisfaction client (ex. retard fournisseur, faille réglementaire).
  • Un risque positif (opportunité) est une situation incertaine pouvant générer un gain additionnel (ex. innovation technologique accélérant la livraison, partenariat stratégique offrant un financement complémentaire).

Le plan de management des risques regroupe l’ensemble des activités destinées à :

  1. Identifier tous les risques potentiels (techniques, organisationnels, externes, humains).
  2. Analyser leur probabilité et leur impact sur les objectifs projet.
  3. Prioriser les risques selon une matrice de criticité (IPR/NPR).
  4. Définir des stratégies de réponse (éviter, transférer, atténuer ou accepter).
  5. Mettre en place un registre des risques (log) et des indicateurs de suivi.
  6. Surveiller et reviser régulièrement le plan, notamment à chaque jalon ou changement de périmètre.

En intégrant la gestion des risques dès l’initiation du projet, vous créez un bouclier protecteur qui réduit les imprévus et transforme les incertitudes en opportunités maîtrisées. C’est cette dimension proactive qui fait du volet « risques » la composante la plus critique de votre gouvernance projet — sans laquelle vous exposez votre initiative à un échec prématuré.

Les composants clés d’un plan de management des risques

Un plan de management des risques complet repose sur plusieurs composants structurants. Chacun contribue à passer d’une simple liste d’aléas à un véritable outil de gouvernance proactive.

1. Contexte et approche méthodologique

  • Objectif : expliquer la portée du plan (projet unique, portefeuille, programme).
  • Méthode : préciser l’approche choisie (ISO 31000, PMBOK, Agile Risk Management) et les outils (atelier SWOT, brainstorming, Delphi).

2. Identification des risques

  • Sources de risque : techniques, organisationnels, réglementaires, fournisseurs, humains.
  • Techniques d’identification :
    • Ateliers collaboratifs avec l’équipe projet et les parties prenantes
    • Analyse documentaire (retours d’expérience, REX)
    • Questionnaires ou interviews experts
  • Registre initial : tableur ou outil dédié listant chaque risque avec un ID unique et une description concise.

3. Analyse des risques

  • Évaluation de la probabilité (P) : fréquence estimée de survenue (échelle 1–5).
  • Évaluation de l’impact (I) : gravité sur le périmètre, le budget, les délais, la qualité (échelle 1–5).
  • Matrice de criticité (IPR/NPR) : calcul du Risk Priority Number (RPN/IPR) = P × I × D (D pour détection) ou P × I pour une version simplifiée.
  • Catégorisation : classer les risques en zones faibles, modérées, critiques pour prioriser l’effort.

4. Priorisation

  • Tri des risques : focaliser sur les 10–15 % les plus critiques (RPN/IPR élevé).
  • Segments :
    • Risques à traiter en urgence (niveau « rouge »)
    • Risques à suivre (niveau « orange »)
    • Risques acceptés (niveau « vert »)

5. Plan de réponse aux risques

Pour chaque risque prioritaire, définir une stratégie :

  1. Éviter (changer le périmètre ou le processus)
  2. Réduire (actions préventives ou correctives)
  3. Transférer (assurance, sous-traitance)
  4. Accepter (prévoir un plan de contingence)
  • Actions détaillées : responsable, échéance, ressources nécessaires.

6. Surveillance et reporting

  • Revues périodiques : à chaque jalon ou comité de pilotage, mise à jour du registre et recalcul des RPN/IPR.
  • Tableau de bord des risques : indicateurs clés (nombre de risques critiques, taux de mitigation).
  • Alertes : seuils définis pour remonter immédiatement tout risque dont le score dépasse un niveau critique.

7. Rôles et responsabilités

  • Risk Owner : responsable de chaque risque (souvent un membre métier ou technique).
  • Risk Manager / PMO : coordination globale, animation des ateliers, consolidation du reporting.
  • Équipe projet : participation aux analyses et mise en œuvre des actions.

En bâtissant votre plan de management des risques autour de ces 7 composants clés, vous passez d’une simple démarche réactive à une vraie stratégie proactive, garantissant la durabilité et la réussite de vos projets.

Modèle de document : template et exemples

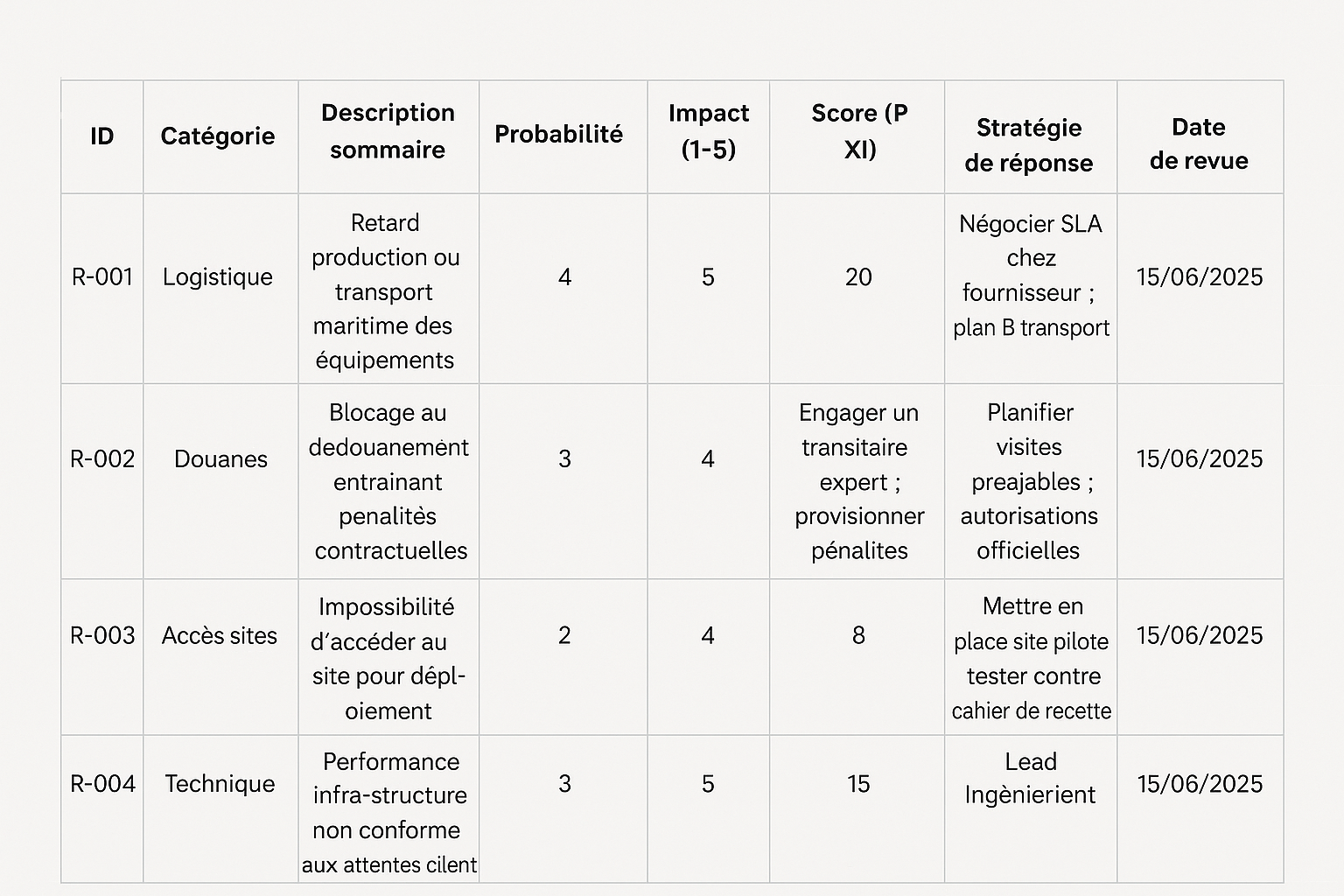

Pour structurer efficacement votre plan de management des risques, adoptez un template clair et standardisé. Voici un exemple de structure de registre des risques au format Word/Excel :

plan de management des risques, adoptez un template clair et standardisé
plan de management des risques, adoptez un template clair et standardisé

Exemple de cas pratique (projet Télécom)

Pour un déploiement d’infrastructures télécoms, voici quelques risques critiques (liste non exhaustive) :

  1. Retard livraison équipements
    • Production : délais chez le fournisseur
    • Transport maritime : congestion des ports
    • Dédouanement : procédures administratives longues
    • Impact : pénalités contractuelles, glissement du planning
    • Réponse : négocier des SLA stricts, planifier un fret alternatif, impliquer un transitaire spécialisé
  2. Accès aux sites pour déploiement
    • Sites parfois isolés ou soumis à autorisations
    • Impact : blocage de la phase de déploiement, report de la réception
    • Réponse : organiser des repérages logistiques en amont et sécuriser les permis d’accès
  3. Risques techniques de performance
    • Les indicateurs d’antenne (coverage, throughput) ne sont pas atteints
    • Impact : non-conformité au cahier de recette, refus du client
    • Réponse : déployer un site pilote pour valider la performance, rédiger un cahier de recette précis avec KPI mesurables

Conseils pour personnaliser votre template

  • Adaptabilité : ajoutez ou retirez des colonnes selon vos besoins (ex. coût estimé, statut).
  • Fréquence de mise à jour : prévoyez une date de revue systématique à chaque jalon.
  • Visuels : incorporez une matrice de criticité colorée en annexe pour une lecture rapide.

Ce modèle documenté et ces exemples concrets vous permettront d’anticiper les aléas majeurs et de piloter vos réponses de manière proactive.

Bonnes pratiques pour un risk management efficace

Pour que votre plan de management des risques soit un véritable levier de réussite projet — et non un simple dossier statique — adoptez ces bonnes pratiques, issues de 15 ans de gouvernance multisectorielle :

1. Impliquer l’équipe projet dès l’identification

  • Workshops interactifs plutôt que listes figées : organisez des sessions collaboratives (SWOT, brainstorming) pour capter les risques métiers, techniques et organisationnels.
  • Voix multiples : associez les opérationnels, l’IT, le PMO et le sponsor pour couvrir l’ensemble des angles.

2. Mettre à jour le registre à chaque jalon

  • Intégration dans le cycle de vie : prévoyez systématiquement une revue des risques à la fin de chaque phase (fin d’initiation, avant planification détaillée, avant déploiement).
  • Versioning : conservez un historique des changements et des scores de criticité (P×I) pour mesurer l’évolution des menaces et opportunités.

3. Associer risques et opportunités

  • Dualité risque/opportunité : traitez dans le même registre les menaces (risques négatifs) et les leviers d’amélioration (risques positifs).
  • Plan d’action dédié : pour chaque opportunité, définissez un plan de capture (pilote, prototype, partenariat).

4. Coupler le plan de risques avec planning et budget

  • Alignement macro : intégrez vos jalons de revue des risques dans votre Gantt ou roadmap projet pour ne jamais perdre de vue leurs échéances.
  • Réserves budgétaires : prévoyez un contingency budget lié aux plus gros risques (ex. pénalités logistiques, extra tests pilote).

5. Automatiser le reporting via dashboard

  • Tableaux de bord dynamiques (Power BI, Google Data Studio, Excel + Power Query) pour suivre en temps réel :
    • Nombre de risques « rouges »
    • Taux de mitigation
    • Actions en retard
  • Alertes automatisées : notifications sur seuils critiques (score > 15) pour déclencher des actions immédiates.

6. Communiquer régulièrement auprès du Codir

  • Rapports synthétiques : 1 page maximum avec matrice de criticité colorée et liste des 3 risques prioritaires.
  • Points de revue : intégrez un mini-reporting « risques » lors de chaque comité de pilotage ou comité projet pour garder les décideurs engagés.

En appliquant ces bonnes pratiques — implication collaborative, mises à jour régulières, intégration dans le planning et dashboard automatisé — vous transformerez la gestion des risques en un processus fluide, réactif et orienté valeur, protecteur de vos objectifs stratégiques et opérationnels.

Erreurs fréquentes et pièges à éviter

Même le meilleur plan de management des risques peut être compromis par des pièges classiques. Voici les erreurs à éviter absolument pour garantir l’efficacité de votre démarche :

1. Registre figé et non mis à jour

  • Symptôme : aucune modification après l’identification initiale.
  • Conséquence : nouvelles menaces non prises en compte, opportunités manquées.
  • Solution : intégrer la revue des risques à chaque jalon et versionner le document.

2. Focus exclusif sur les risques négatifs

  • Symptôme : absence d’opportunités dans le plan.
  • Conséquence : vision anxiogène, manque d’initiative pour améliorer la valeur.
  • Solution : distinguer menaces et opportunités, avec un plan d’actions pour chacune.

3. Évaluation inexacte de probabilité et d’impact

  • Symptôme : tous les risques sont notés « moyens ».
  • Conséquence : priorisation inefficace, ressources mal allouées.
  • Solution : calibrez vos échelles (1–5) via benchmark interne et retours d’expérience.

4. Absence de responsables clairement assignés

  • Symptôme : actions de mitigation sans propriétaire désigné.
  • Conséquence : tâches non réalisées, suivi inexistant.
  • Solution : pour chaque risque, nommez un Risk Owner avec des objectifs et une deadline.

5. Communication insuffisante

  • Symptôme : le Codir découvre les dérives au dernier moment.
  • Conséquence : perte de confiance, arbitrages de crise coûteux.
  • Solution : rapports synthétiques réguliers en comité de pilotage, avec alertes sur risques critiques.

6. Oublier les risques externes

  • Symptôme : ignorance des évolutions réglementaires ou de marché.
  • Conséquence : non-conformité, sanctions, opportunités concurrentielles perdues.
  • Solution : inclure une veille réglementaire et marché dans votre processus de surveillance.

En évitant ces erreurs fréquentes, vous renforcez la robustesse et la fiabilité de votre plan de risques, pour un pilotage projet réellement proactif et résilient.

Votre bouclier projet

Un plan de management des risques bien conçu n’est pas un simple exercice administratif : c’est votre bouclier contre les imprévus et les dérives. En structurant clairement l’identification, l’analyse, la priorisation et la réponse aux risques — tout en intégrant opportunités et reporting automatisé vous :

  • Anticipez les menaces avant qu’elles ne deviennent critiques
  • Maximisez les leviers de création de valeur
  • Renforcez la confiance de vos sponsors et parties prenantes
  • Assurez une gouvernance proactive et transparente

Que vous pilotiez un déploiement télécom, un projet BESS ou une initiative innovante, ce bouclier vous permet de naviguer sereinement dans un environnement incertain.

✍️ Action immédiate : planifiez cette semaine votre premier atelier de risques et installez votre registre dans un dashboard partagé. Équipez-vous de ce bouclier pour garantir la réussite et la résilience de tous vos projets.

3 comments
Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

Le Code du Leader : La newsletter qui fait le taf

Ne manquez plus nos articles ! Recevez chaque semaine des conseils leadership, des histoires inspirantes et des astuces pro directement dans votre boîte mail. Abonnez-vous !

You May Also Like

Point d’Avancement Projet : Guide pour des Réunions Efficaces et Structurées

Table des matières Hide Qu’est-ce qu’un point d’avancement projet ?Pourquoi ces points…

Tableau de Bord Projet : Guide pour un Suivi Efficace avec les Bons Indicateurs

Table des matières Hide À quoi sert un tableau de bord en…

Kick-off Meeting : Guide Complet pour Réussir Votre Réunion de Lancement de Projet

Table des matières Hide Qu’est-ce qu’un kick-off meeting?Pourquoi une réunion de lancement…

4 Erreurs Fréquentes des Chefs de Projet (et Comment Les Éviter)

Table des matières Hide ❌ Erreur n°1 : Confondre pilotage et micro-contrôle❌…
